Информационно-аналитическая система управления проектами технической подготовки и производства технического обслуживания и ремонта оборудования электростанций ОАО "Ленэнерго" (ИАСУПр "РЕМИЗ+") на базе программного продукта SureTrak Project Manager фирмы Primavera Systems.
Автор: Г.А. Савельев (ОАО "ЛЕНЭНЕРГО"), М.В. Резник (ЗАО "ПМСОФТ")
Энергетическая система ОАО ”Ленэнерго” представляет собой совокупность гидроэлектростанций (ГЭС), теплоэлектростанций (ТЭС), электрических и тепловых сетей, соединенных между собой и связанных общностью режима в непрерывном процессе производства, преобразования и распределения электрической энергии и тепла при общем управлении этим режимом. Кроме, этого в энергосистему входят ремонтные и общесистемные предприятия с дискретным характером производства.
В соответствии с отраслевыми нормативно-техническими документами [4] ежегодно требуется выводить в планово-предупредительные ремонты более 20% основного энергетического оборудования энергосистемы. Увеличивающийся износ энергоустановок вызывает постоянное увеличение объемов ремонта, потребности в производственных мощностях, запчастях и материалах и, как следствие, увеличение затрат на поддержание оборудования в рабочем состоянии.
Сложившиеся условия заставили решать задачи технического обслуживания и ремонта (ТОР) энергоустановок с применением современных систем управления проектами.
Примерное содержание фаз жизненного цикла проектов оказания инжиниринговых услуг и обеспечения технического сервиса в подготовке и производстве ремонтов энергоустановок применительно к действующим в энергосистеме нормативным документам приведено в табл. 1.
Таблица 1
Фазы жизненного цикла проектов
| № п/п | Содержание фаз жизненного цикла проектов |
| 1. | Прединвестиционная фаза |
| 1.1. | Техническое обслуживание энергоустановок. |
| 1.1.1. | Мониторинг технико-экономических показателей. |
| 1.1.2. | Периодическое обследование энергоустановок. |
| 1.1.3. | Принятие решения об организации ремонта по техническому состоянию энергоустановок или в соответствии с отраслевыми нормативно-техническими документами. |
| 1.2. | Диагностика энергоустановок. |
| 1.2.1. | Дефектоскопия энергоустановок. |
| 1.2.2. | Сбор и систематизация информации. |
| 1.2.3. | Разработка стратегического технико-экономического плана комплексной программы (проекта) развития энергосистемы и предварительных технических решений (ремонт, техническое перевооружение, реконструкция). |
| 1.2.4. | Выбор вариантов технических решений. |
| 1.2.5. | Разработка предварительного годового плана комплексной программы реализации технических решений. |
| 1.2.5.1. | Разработка плана организационно-технических мероприятий. |
| 1.2.5.2. | Разработка плана проектно-конструкторских и технологических работ. |
| 1.2.6. | Разработка, согласование и утверждение новых технологий, проектно-сметной и рабочей документации. |
| 1.2.6.1. | НИОКР по разработке новых технических решений и технологий. |
| 1.2.6.2. | Подготовка разрешительной конструкторско-технологической документации на использование новых технологий. |
| 1.2.7. | Разработка проектов реализации технических решений и технологий.. |
| 1.2.7.1. | Разработка календарно-сетевых графиков планово-предупредительных ремонтов (ППР) энергоустановок и обеспечения производственными ресурсами. |
| 1.2.7.2. | Расчет трудовых ресурсов. |
| 1.2.7.3. | Расчет материальных ресурсов. |
| 1.2.7.4. | Расчет производственных мощностей. |
| 2. | Инвестиционная фаза |
| 2.1. | Комплектация энергоустановок и материально-техническое снабжение. |
| 02.01.2001 | Проведение тендерных торгов, выбор поставщиков, заключение контрактов и закупка |
| 2.2. | Выбор квалифицированных подрядчиков. |
| 2.2.1. | Проведение тендерных торгов, выбор подрядчиков, заключение контрактов. |
| 2.3. | Разработка оперативных план-графиков (подпроектов) выполнения работ. |
| 2.4. | Поставка комплектующих изделий или изготовление специальных узлов и деталей. |
| 2.5. | Выполнение ремонтных (монтажных) восстановительных работ на энергоустановках. |
| 2.6. | Управление реализацией проекта. |
| 2.6.1. | Контроль выполнения работ. |
| 2.6.2. | Координация поставок материально-технических ресурсов. |
| 2.6.3. | Контроль качества. |
| 2.7. | Корректировка оперативных план-графиков выполнения работ и поставок. |
| 3. | Фаза завершения проектов |
| 3.1. | Сдача работ заказчику. |
| 3.1.1. | Проведение монтажных работ. |
| 3.1.2. | Прием работ у субподрядчиков. |
| 3.1.3. | Режимно-наладочные, пусковые работы. |
| 3.1.4. | Подготовка разрешительной документации. |
| 3.1.5. | Проверка работоспособности энергоустановок. |
| 3.1.6. | Выдача гарантийных обязательств. |
| 3.1.7. | Анализ и оценка результатов реализации проектов. |
| 3.1.8. | Закрытие контрактов. |
| 4. | Эксплуатационная фаза. |
| 4.1. | Эксплуатационные испытания энергоустановок. |
Для составления сетевых графиков ремонта теплоэнергетического оборудования ТЭС в 1998 году впервые была применена система управления проектами SureTrak Project Manager 2.0 фирмы Primavera (США).
Для конструкторско-технологической подготовки и производства технического обслуживания и ремонта энергоустановок электростанций (ЭС) ОАО ”Ленэнерго” разрабатывается и поэтапно внедряется в энергосистеме информационно-аналитическая система управления проектами (ИАСУПр "РЕМИЗ+").
Программный комплекс «РЕМИЗ+» (см. рис. 1), состоит из следующих функциональных подсистем:
Проектирование и получение конструкторской документации (сборочных и деталировочных чертежей, электрических и тепловых схем, ремонтных формуляров чертежей, топографических карт-схем с нанесенными на них коммуникациями) для энергоустановок и сборочных единиц (узлов) производится с использованием программного комплекса САПР-К “SFI-CAD”, реализованного в среде системы AutoCAD фирмы Autodesk (США). Спроектированная конструкторская документация используется в подсистемах «РЕМИЗ-ИСТОРИЯ», «РЕМИЗ-ТЕХНОЛОГ» и «РЕМИЗ-КОМПЛЕКТ».

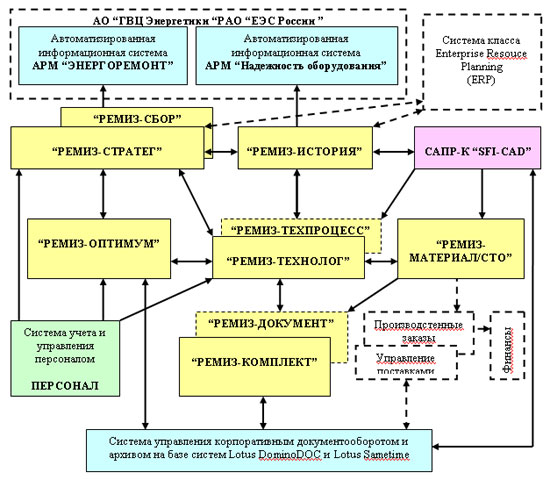

Рисунок1. Структурная схема информационных потоков в ИАСУПр "РЕМИЗ+"
“РЕМИЗ-СТРАТЕГ” решает следующих производственные задачи:
Вид главного окна РЕМИЗ-СТРАТЕГ
"РЕМИЗ-ИСТОРИЯ" предназначена для ведения жизненного цикла энергоустановок и решает следующие производственные задачи:

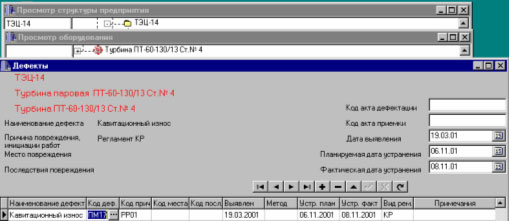

Вид окон РЕМИЗ-ИСТОРИЯ
“РЕМИЗ-ТЕХНОЛОГ” предназначен для решения следующих производственных задач:

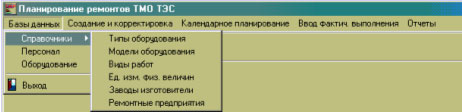

Вид главного окна РЕМИЗ-ТЕХНОЛОГ

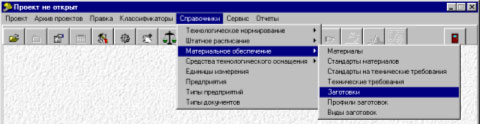

"РЕМИЗ-МАТЕРИАЛ/СТО" предназначен для решения следующих производственных задач:
Вид главного окна РЕМИЗ-МАТЕРИАЛ/СТО
“РЕМИЗ-ОПТИМУМ” на базе SureTrak Project Manager предназначен для решения следующих производственных задач:
“РЕМИЗ-КОМПЛЕКТ” и “РЕМИЗ-ДОКУМЕНТ” и дополнительные программные модули решают производственные задачи по хранению проектов и сопроводительных документов различных типов на сервере подразделения или в централизованном корпоративном хранилище (архиве) энергосистемы, а также:

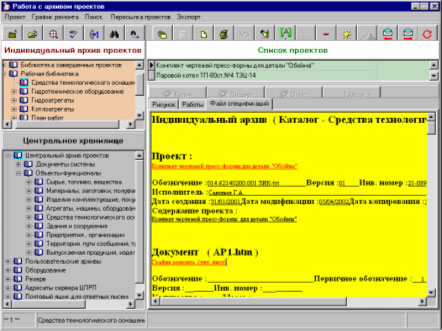

Вид главного окна подсистемы РЕМИЗ-КОМПЛЕКТ

Для организации работ, распределения ответственности, оценки стоимости, системы отчетности в процессе построения матрицы ответственности, формирования статей затрат и определение основных вех проекта в ИАСУПр "РЕМИЗ+" используется структура декомпозиции работ (WBS - Work Breakdown Structure) [3] и структурная схема организации (OBS – Organization Breakdown Structure) [3], приведена в таблице 2.
Таблица 2
Матрица ответственности
Варианты организационного обеспечения АРМ ИАСУПр "РЕМИЗ+":
Программно-техническое обеспечение ИАСУПР "РЕМИЗ+"
Для сервера БД
Для рабочих мест клиентов
ИАСУПр «РЕМИЗ+» позволяет снизить затраты на подготовку и производство технического обслуживания и ремонта оборудования электростанций за счет:
С целью повышения квалификации персонала по производственному менеджменту в учебном центре ОАО "Ленэнерго" производственно-техническим управлением совместно с Дирекцией информационных технологий в октябре-ноябре 2002 года на основе ИАСУПр "РЕМИЗ+" было проведено обучение 59 специалистов от Дирекций ТЭС и ГЭС, Коммерческой дирекции.
Курсы вызвали большой интерес, и с целью повышения качества и эффективности процессов управления проектами для всех элементов проектно-ориентированной деятельности в энергосистеме, участники отметили необходимость создания и внедрения корпоративного стандарта управления проектами. В дискуссиях было высказано, что разумно учесть разработку и внедрение корпоративного стандарта управления проектами в рамках инвестиционной программы на следующий год и в целях обеспечения своевременной разработки развития энергосистемы на долгосрочную перспективу.
Корпоративный стандарт должен определить терминологию и содержание глоссариев, структуры проектов, процедуры и нормы времени выполнения работ, нормы расхода материалов и топлива, унификацию и стандартизацию отчетной документации.
ЛИТЕРАТУРА
